國家重大水利工程花灘子水庫大壩首倉混凝土澆筑
2025年08月05日08:45 |

近日,貴州省銅仁市花灘子水庫樞紐工程大壩首倉混凝土順利澆筑,較批復的節點工期提前186天,這標志著水庫主體工程建設正式邁入填筑施工階段,為后續工程推進及安全度汛筑牢了堅實基礎。

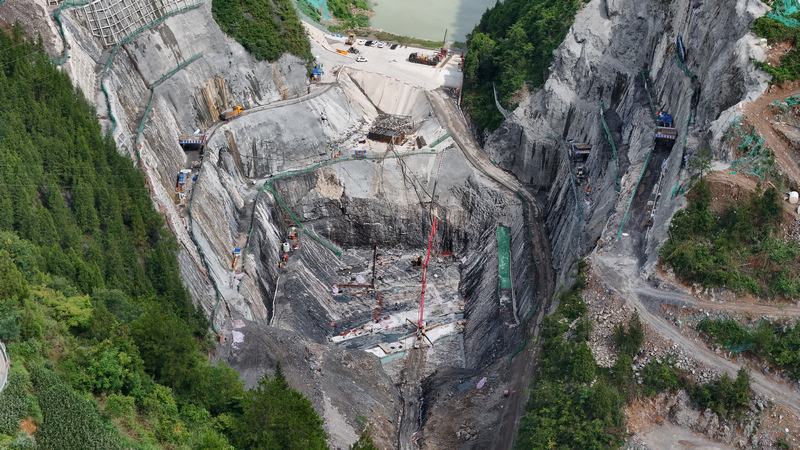

貴州省花灘子水庫樞紐工程大壩在進行混凝土澆筑。周杰攝
據了解,自今年3月花灘子水庫樞紐工程順利截流以來,工程建設進入關鍵階段,重點是對大壩河床進行基礎開挖清理,采用24小時輪班作業,每班投入60人,投入各類清基設備20余臺,為大壩混凝土澆筑作了充分準備。
“此次首倉混凝土的順利澆筑,為后續大壩全線施工按下‘加速鍵’,工程建設將持續至設計的108.5米壩高。”施工負責人介紹,為確保大壩澆筑順利推進,施工方目前已投入各類工種40多人,砼運輸車輛16余臺。同時,堅持高標準、嚴要求推進工程建設,確保按期優質完成建設任務。
貴州省花灘子水庫樞紐工程大壩在進行混凝土澆筑。周杰攝
花灘子水庫樞紐工程是國家150項重大水利工程之一,也是貴州省水網建設三年攻堅行動重大項目之一,水庫壩址位于烏江一級支流清渡河下游,是一座以供水、灌溉為主,兼顧發電等綜合利用的Ⅱ等大(2)型水庫,水庫最大壩高108.5米,正常蓄水位491米,總庫容1.13億立方米,多年平均發電量1816萬千瓦時,年供水量8909萬立方米。

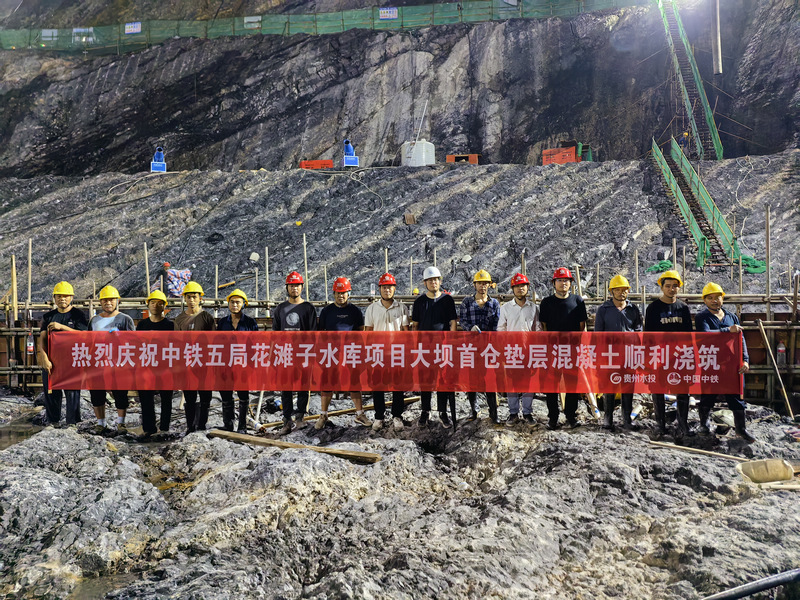

施工人員慶祝貴州省花灘子水庫樞紐工程大壩首倉混凝土澆筑。周杰攝
花灘子水庫工程估算總投資32億元,工期45個月。花灘子水庫工程建成后,將進一步優化銅仁市思南縣等地水資源配置,有效解決33.73萬人以及工業園區、5.01萬畝連片灌區的生產生活用水問題,為助力鄉村振興、推進區域經濟高質量發展提供水源保障。(潘希來、何山龍)
