廣東500千伏陸豐核電一期接入系統工程施工(標段三)進入組塔階段
2025年11月12日15:14 | 來源:人民網-貴州頻道
日前,隨著A113號桿塔開始吊裝,標志著由南方電網貴州送變電有限責任公司承建的廣東500千伏陸豐核電一期接入系統工程(標段三)正式轉入鐵塔組立階段。
在基礎施工階段,項目部始終秉持“安全第一、質量為本”的方針,通過各施工班組的不懈努力、項目部對安全質量要求精益求精,確保了已完工基礎一次性驗收合格率達100%,實現了安全生產“零事故”目標。
在鐵塔組立施工進場前,項目部對各施工隊進行詳細的安全技術交底,對安全、技術、質量等方面進行全方位的培訓、教育,保證各班組成員能從容應對現場的各種問題,同時本標段涉及林區較多,項目部對現場用電及防火措施也進行了系統性的交底。

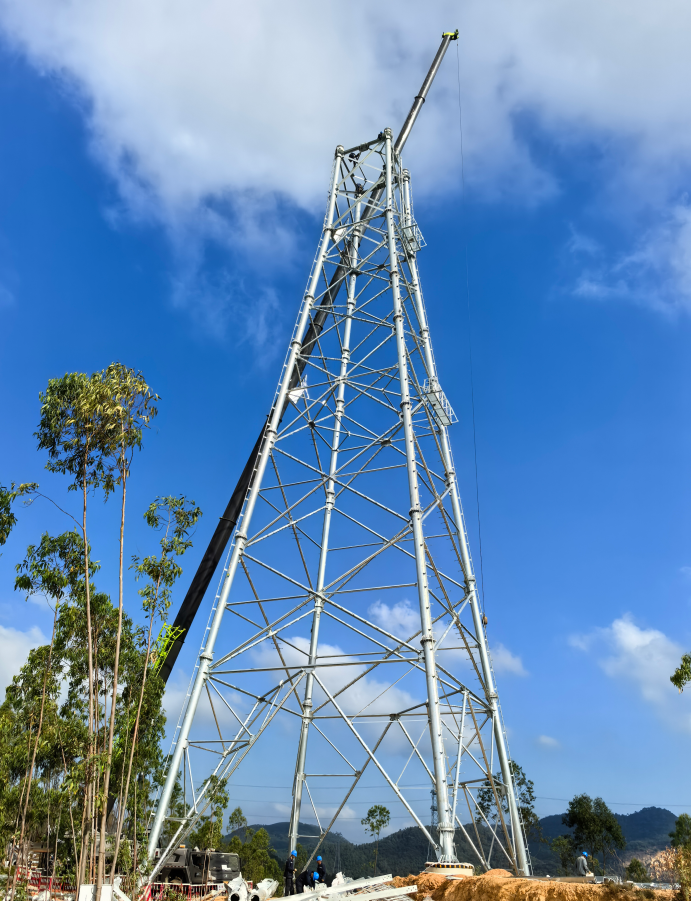

立塔。
本標段新建鐵塔共77基,其中全高80米及以上鐵塔共53基,超90%的鐵塔總重都在100噸以上,并且所經路段地形復雜,施工難度較大,工期較為緊張。同時,針對組塔階段特點,項目部經過多次現場勘查并編制專項施工方案,決定采用吊車與抱桿組合的方式進行組塔,在項目部的協調組織下,組塔施工隊進場之前,項目部已將吊車、抱桿等工器具報審入場,從而避免因工器具的原因導致工期延誤。整個組塔過程中,由項目部人員擔任現場負責人,對整個組塔過程的安全、質量、進度全方位把控,從而避免影響到后續架線工作。
首基鐵塔的順利組立,為全線組塔施工樹立了標桿,吹響了攻堅克難的沖鋒號。面對接下來的繁重任務,項目部全體成員將繼續發揚“忠誠可靠、攻堅克難、用我必勝、創業興家”的黔送鐵軍精神,以更加飽滿的熱情、更加嚴謹的作風,安全、優質、高效地完成全部組塔任務,為后續的架線施工鋪平道路,為工程如期投運奠定堅實的基礎?。ㄎ?圖 周明華、龍偉)
