“黔送鐵軍”提前1天完成天生橋換流站關鍵設備搶修任務
近日,隨著最后一根引流線順利恢復,由南方電網貴州送變電有限責任公司(簡稱“黔送鐵軍”)負責的天生橋換流站極2換流變C相應急搶修工作圓滿落幕。此次搶修比原計劃提前1天完成,成功消除重大設備隱患,為廣東及周邊地區電力可靠供應筑牢安全屏障。

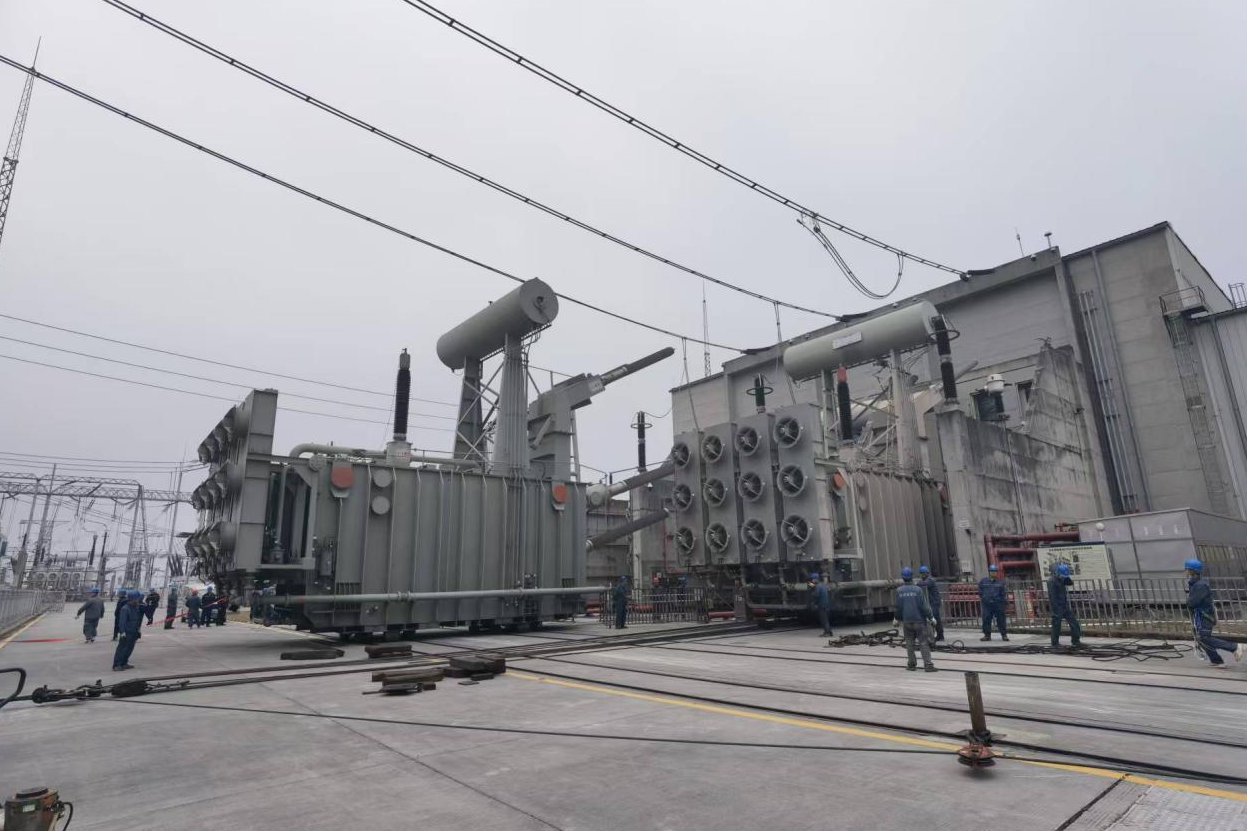

施工現場。
時間回溯至1月7日,超高壓輸電公司天生橋局在年度檢修檢測中,發現極2換流變套管末屏絕緣指標不滿足規程要求,隨即啟動應急機制,要求1月14日前完成備用變壓器替換工作。
險情就是命令,接到搶修指令后,公司迅速響應,第一時間組建技術骨干團隊趕赴現場。經過細致勘察與專家會商,團隊于1月8日敲定詳細搶修方案,同步高效完成安全教育、技術交底、工器具報審等全流程準備工作,為搶修工作搶出寶貴時間。
此次搶修面臨諸多挑戰,待更換的換流變重量達409噸,吊裝難度大、作業標準高,且現場環境復雜需夜間持續施工。全體參建人員嚴格遵循搶修方案,克服低溫、作業空間受限等多重考驗,晝夜奮戰推進設備更換與功能試驗,最終實現一次性通過驗收,以高效協同作戰交出亮眼答卷。
搶修過程中,一則暖心事跡令人動容。變二分公司一名項目負責人原本正在休陪護假,得知搶修任務緊迫性后,主動放棄休假提前返崗,帶領團隊堅守施工一線統籌協調,以高度的責任擔當與奉獻精神,為搶修任務圓滿完成提供了有力保障。
作為南方電網西電東送的核心樞紐,天生橋換流站承擔著云南、貴州電力外送集散的關鍵職能。此次應急搶修的順利完成,不僅充分彰顯了公司應對突發設備故障的快速響應能力與專業化處置水平,更在興仁換流站改造的關鍵節點,確保了西電東送能源通道的安全穩定運行,為區域經濟社會發展提供了堅實電力支撐。(文/圖 周新權)
