藏東南至粵港澳大灣區±800千伏特高壓直流輸電工程線路3標正式開工建設
訂閱已訂閱已收藏
收藏4月10日,由南方電網貴州送變電有限責任公司承建的藏東南至粵港澳大灣區±800千伏特高壓直流輸電工程線路3標率先開展云南段首基基礎澆筑,標志著工程進入施工階段。

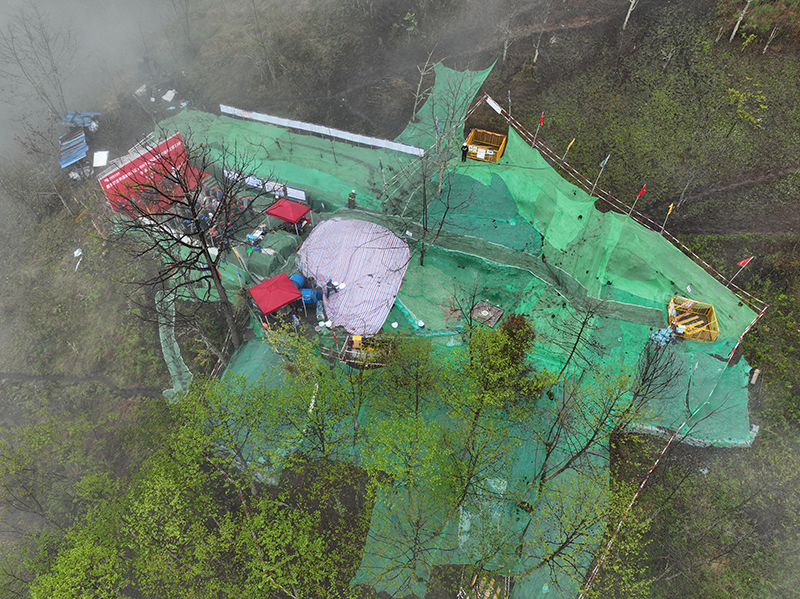

首基澆筑試點啟動現場。
據悉,藏東南至粵港澳大灣區±800千伏特高壓直流輸電工程是國家實施能源安全新戰略、推動能源綠色轉型、優化能源供給結構的重大工程,也是我國首個跨越青藏高原、云貴高原和華南丘陵三級地理階梯的特高壓工程,更是南方電網公司與國家電網公司首次合作的特高壓輸電工程。該工程起于西藏,落點廣東,跨越西藏、云南、廣西、廣東4省(區),建成后年輸送電量超430億千瓦時,可實現藏東南清潔能源向粵港澳大灣區高效輸送,助力“雙碳”目標實現。其中,公司承建的線路3標途經怒江貢山縣捧當鄉、茨開鎮,線路全長23.835千米,鐵塔35基,沿線海拔介于1900至3100米之間,施工區域地形復雜、坡度大、施工面狹窄,基礎施工階段面臨多重挑戰。當前,當地已正式進入雨季,材料運輸困難、雨水干擾施工、環水保壓力大等難題尤為突出。
為確保工程順利推進,項目部提前謀劃、精準施策,制定多項應對措施。針對材料運輸難題,結合現場地形特點,采用馬幫運輸與索道運輸相結合的方式,將施工材料有序運抵各塔位,有效破解了山地運輸“最后一公里”難題,最大限度減少對周邊生態環境的擾動;針對雨季施工特點,安排專人實時觀測天氣變化,科學統籌工序銜接,合理調配施工人員與設備,最大化利用晴好天氣推進施工進度。
首基澆筑試點啟動現場。
在現場管理與環水保工作方面,項目部堅持“最小擾動、最大保護”原則,將環保要求貫穿施工全過程。針對雨季施工易引發的滑坡隱患,及時轉運開挖產生的廢土,嚴禁隨意堆積,同時采取防護措施,防范雨水浸泡導致的地質災害;規范施工流程,優化作業方案,減少施工對周邊植被、水系的影響,全力守護施工區域生態環境。
下一步,項目部將以首基基礎澆筑為契機,總結試點施工經驗,持續優化施工方案,強化現場安全質量管控,高效破解各類施工難題,全力以赴推進工程建設,力爭高質量完成線路3標各項施工任務,為藏東南至粵港澳大灣區特高壓工程早日建成投運貢獻力量。(文/圖 陳炎)
分享讓更多人看到
































第一時間為您推送權威資訊
報道全球 傳播中國
關注人民網,傳播正能量
