攻堅克難顯擔當!“黔送鐵軍”完成高肇直流、席安甲線遷改工程

近日,一封感謝信,為南方電網貴州送變電有限責任公司(以下簡稱“黔送鐵軍”)高肇直流、席安甲線停電遷改項目畫上圓滿句號。信中對該項目團隊的卓越表現給予高度肯定,特別指出團隊“現場精細管理、精心施工,在克服雨季、阻工等不利條件下,仍按計劃圓滿完成本次改造任務……”

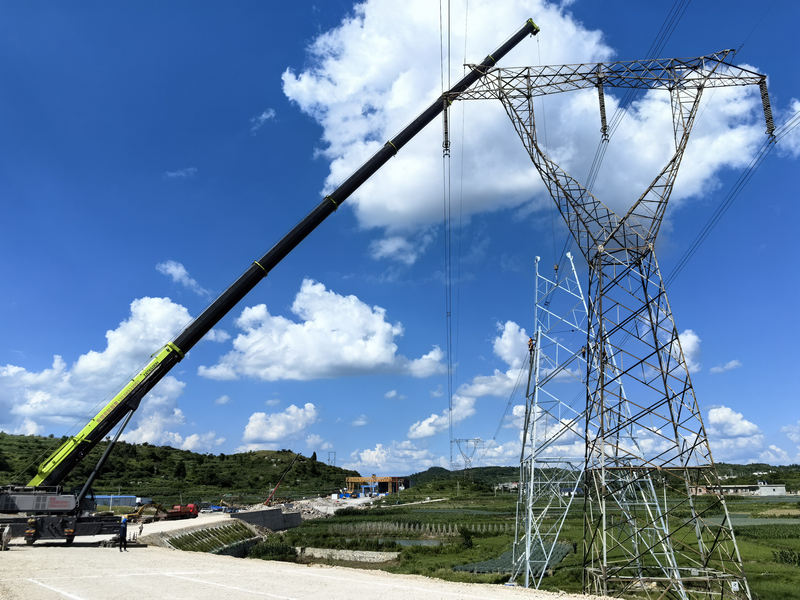

鐵塔組立。
作為保障滬昆高速貴陽至安順段擴容的關鍵工程,高肇直流、席安甲線遷改項目分兩階段攻堅:4月5日至19日需完成高肇直流3基桿塔停電施工,7月3日至22日推進席安甲線12基桿塔改造。橫跨春末至盛夏的施工周期,不僅要直面貴州雨季的持續降雨,還要應對多基桿塔分散作業、交叉跨越多、供電恢復標準嚴苛等多重考驗。“既要保證施工進度,又要確保每一次停電操作精準無誤,還要最大限度減少對周邊居民用電的影響,每一項都是‘硬骨頭’。”項目負責人的話道出了工程攻堅的艱巨性。
據悉,項目啟動即遇連續降雨,施工區域土壤濕陷、作業地面泥濘松軟、機械進場困難、基礎開挖易塌陷,作業效率瀕臨“斷崖式”下降。
“雨不停,我們就要想辦法讓‘路’通!”項目團隊迅速調整方案,一套“臨時排水+鋼板路基”的組合拳應運而生。
針對排水難題,團隊以地形地貌為“藍圖”,深入現場勘察水流匯集點與出口,順應自然地勢開挖主副排水溝,采用梯形斷面增強泄洪能力,快速排出80%以上雨水;次級沿作業面邊緣延伸,收集分散雨水,形成“主溝排洪、支溝集水”的重力引流網絡。同時,團隊創新鋪設“鋼板路基箱”,通過壓實機反復碾壓作業面至密實度達標,再用推土機整平,鋪設薄土找平,這些“鋼鐵路基”不僅抗住了雨季的泥濘,更讓吊車、混凝土罐車等設備得以順暢進出,作業效率提升了40%。

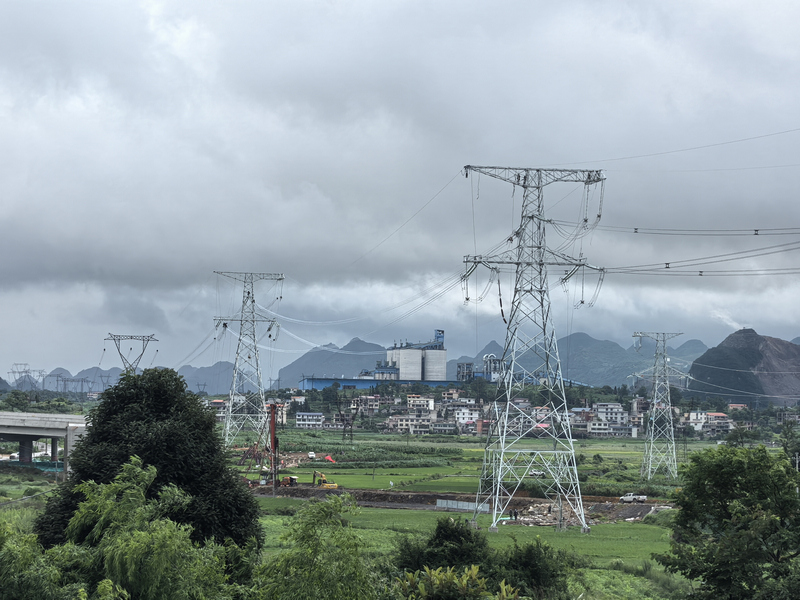

架線施工。
除了自然條件的挑戰,“黔送鐵軍”施工沿途的阻工問題同樣棘手。部分桿塔位于農田與村落交界處,個別村民對施工范圍、工期存在疑慮,一度影響作業進度。
“阻工不是‘對立’,而是‘溝通’的起點。”項目協調組逐戶走訪,一方面用圖紙、視頻直觀展示工程對區域電網升級的長遠效益,另一方面承諾施工期間嚴格控制噪聲、揚塵,并為受影響的農田提供臨時灌溉設施。“我們把村民的‘顧慮清單’變成‘服務清單’,用誠意換理解。”經過10余次協調會、50余戶入戶溝通,阻工問題逐一化解,施工得以全速推進。
工程建成投運后,將有效緩解交通壓力,完善路網布局,帶動沿線大數據產業帶、旅游經濟區協同發展。(文/圖 陳炎、陳元勇、陳穎)
