風光火儲一體化項目晴隆縣區域光伏升壓站及送出EPC工程即將啟動電氣安裝
2025年11月03日14:48 | 來源:人民網-貴州頻道
11月3日,在南方電網貴州送變電有限責任公司承接的首個500千伏設計任務——風光火儲一體化項目晴隆縣區域光伏升壓站及送出EPC工程施工現場,建設者們正在全力推進工程建設進度。目前,項目兩個升壓站的構支架組立已全部完成,即將啟動電氣安裝。

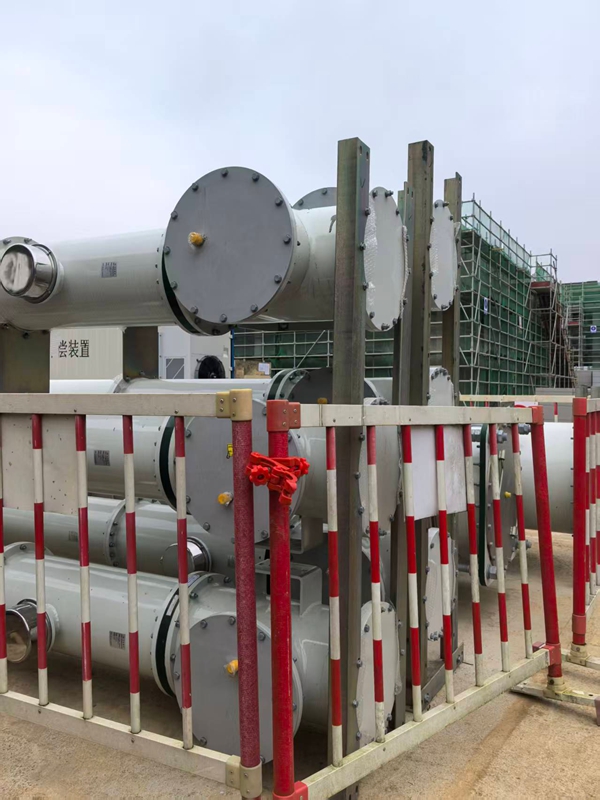

裝備進場。
風光火儲一體化項目是貴州省“十四五”時期電力發展規劃重點項目,也是貴州省境內首個在建風光火儲一體化示范項目和南網區域多能互補一體化項目。項目分為普安縣區域、晴隆縣區域、貞豐縣區域,普安縣區域工程已于5月31日順利投運。
本項目自7月23日開工以來,項目部在充分借鑒吸收普安縣區域工程施工經驗基礎上,堅持“方案先行、樣板引路”原則,歷經3個月時間順利完成綜合樓等土建主體施工任務。
“升壓站作為項目能源匯集與輸送的核心樞紐,目前處于驗收轉序階段,進展順利。”現場施工負責人表示,為實現土建與電氣施工的無縫銜接,項目部在構支架組立施工后期同步推進電氣設備安裝的各項準備工作,提前完成主變安裝、GIS 安裝等專項施工方案的編制及報審工作,完成到場電氣設備的清點、檢驗與倉儲規劃……
下一步,項目部將聚焦電氣設備安裝核心任務,組建專業施工班組,細化施工計劃,強化現場協調,嚴格落實安全文明施工要求,加強對設備安裝精度、接線工藝等關鍵環節的管控。同時,做好施工進度動態跟蹤與調整,確保各項工作高效推進、有序銜接,全力保障項目如期達到并網條件。
據悉,本項目的建設,將進一步減少化石能源的消耗,實現能源結構轉型升級,有效降低碳排放,對貴州省生態文明建設和當地經濟綠色低碳發展具有重要意義。(文/圖 陳炎)
(責編:李永馨、陳康清)
