貴州送變電公司成功完成500千伏德茂輸變電工程(標段4)帶電跨越500千伏金楚乙線架線施工
訂閱已訂閱已收藏
收藏近日,由南方電網貴州送變電有限責任公司承建的500千伏德茂輸變電工程(標段4)歷經8天奮戰,順利完成帶電跨越500千伏金楚乙線架線施工任務,同步圓滿完成跨越500千伏金楚甲線、35千伏萬他馬紅線檔共三檔導線緊線、附件安裝工作,一次性攻克多檔關鍵工序,以專業攻堅筑牢電網建設安全防線,為項目整體推進注入強勁動力。

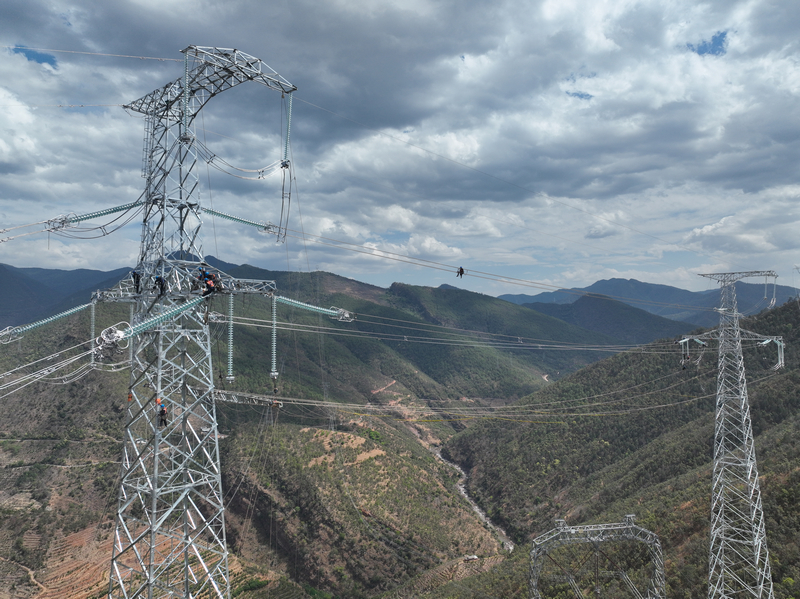

帶電跨越500千伏金楚乙線架線施工。陳炎攝
此次帶電跨越施工自3月26日啟動,面臨時間緊、任務重、難度高等多重挑戰,需在8天內完成6.567公里導線展放及三個耐張段的緊線與附件安裝工作。施工過程中,不僅面臨帶電作業安全風險高、施工工藝要求嚴、多檔同步施工難度大等考驗,還需兼顧施工安全與效率,對施工團隊的專業能力和統籌協調能力提出極高要求。
為確保施工安全高效推進,項目部科學謀劃、精準施策,在云南電網建設分公司業主項目部、云南電力建設監理咨詢有限責任公司監理項目部的有力協調和支持下,多措并舉破解施工難題。技術層面,編寫專項施工方案,采用“停電封網、帶電跨越”的施工方式,將封網假橫擔分別安裝在鐵塔AN112橫擔下方10.7米、AN113橫擔下方4.9米處,嚴格控制封網繩與500千伏金楚乙線距離達18米,確保足夠安全間距;工藝優化上,調配12套NY-500/45型牽引管,取代傳統蛇皮套連接方式,大幅提升導線牽引的安全性、順暢性和施工精度;現場管控上,安排經驗豐富的技術骨干全程監護,嚴格監督施工各環節操作流程,實時排查安全隱患;人員分工上,在重要跨越檔設置專門工作組,實現放線、緊線同步實施,高效推進施工進度。
“此次帶電跨越施工的順利完成,為后續高危作業積累了寶貴經驗。”據施工項目經理胡敏桂介紹,自3月份以來,項目部搶抓停電施工窗口期,錨定施工目標,全力以赴推進導線架設各項任務,創下單月完成6個放線區段、總長度達21.731公里的優異成績。

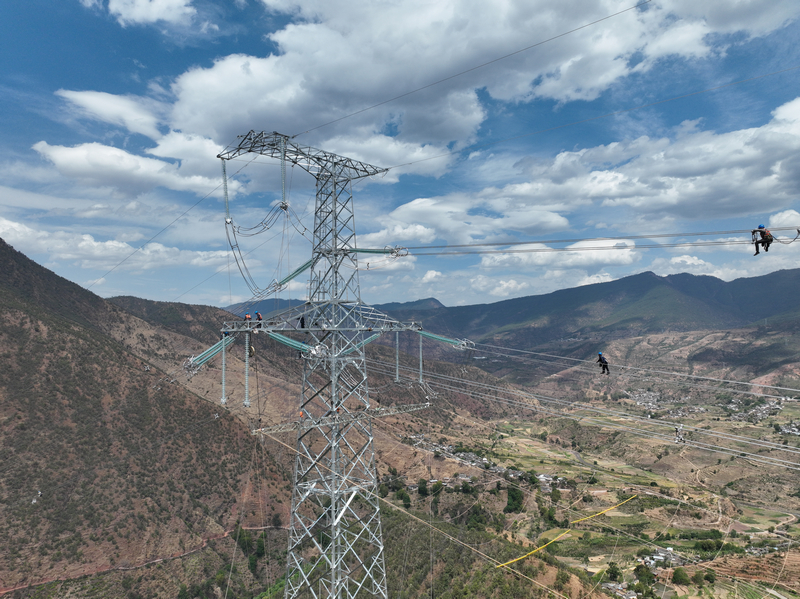

帶電跨越500千伏金楚乙線架線施工。陳炎攝
施工期間,項目部需多次跨越各類電力線路,累計完成500千伏電力線路交叉跨越6次、220千伏電力線路交叉跨越3次、110千伏電力線路交叉跨越1次、35千伏電力線路交叉跨越4次,10千伏電力線路交叉跨越8次,共22次交叉跨越作業均實現安全、高效、零事故完成,用專業與責任守護施工安全。
高強度施工任務順利推進的背后,是全方位施工保障體系的堅實支撐。人力資源上,組建148人的專業架線班組,按“專業匹配、分工明確、責任到人”原則分為放線組、緊線組等專項小組,全員協同作戰、密切配合;機械設備上,投入三套涵蓋牽引機、張力機的核心放線設備,實現多流程并行施工,大幅提升效率;管理層面,39名管理人員上下聯動、全程管控,在各重要環節安排專人值守,確保施工規范有序。
下一步,項目部將總結施工經驗,持續強化安全質量管控,合理調配各類資源,全力推進后續施工任務,力爭早日實現工程建設投運。(陳炎、劉昌武)
