首戰告捷!興仁換流站直流控保改造工程第一階段順利投運
1月26日,由南方電網貴州送變電有限責任公司承建的±500千伏興仁換流站直流控制保護系統改造工程迎來首個關鍵節點——全站新監控系統、500千伏交流場第三串及第四串相關設備一次送電成功,標志著該站改造工程第一階段投運任務圓滿完成,為后續更為復雜的改造工作奠定了堅實基礎。

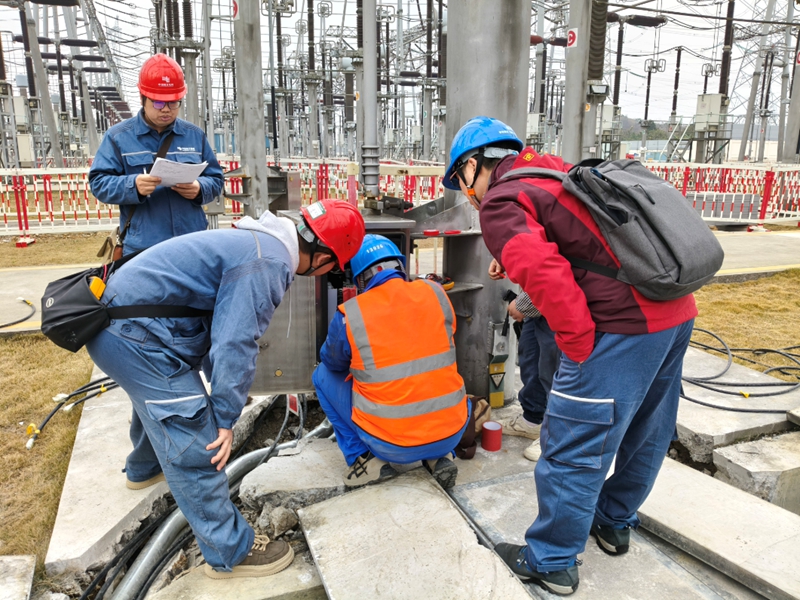

開展調試工作。
興仁換流站直流控保改造項目由于技術復雜,改造難度高、安全風險大,為確保項目安全可控推進,計劃分5個階段實施,本階段為第一階段改造,聚焦完成兩大技術突破——以國產南瑞繼保監控系統全面替換原德國西門子監控系統,同時將單套信號回路升級為A/B雙套冗余系統。
在具體實施過程中,項目團隊拆除原有就地接口屏,消除物理接口冗余;繼而優化信號傳輸路徑,將監控信號接入新建5號繼電器室智能監控設備;最終通過兩套完全獨立的測控裝置實現信號采集與處理的雙重冗余,實現從“單路傳輸”到“雙套冗余”的可靠性跨越。
“本次改造并非簡單的設備替換,而是涉及系統架構的全面升級與運行方式的復雜調整?!爆F(xiàn)場調試負責人王文剛介紹,“以500千伏第三串為例,當前僅為單開關運行狀態,串內其他開關仍處于改造階段。這種‘部分投運、部分隔離’的過渡運行模式,對現場安全管控提出了極高技術挑戰。為此,試驗院組織了專業技術能手,從改造方案策劃、屏柜拆線接線到設備調試的全流程深度介入。復電前,項目團隊在改造設備與運行設備之間設置了邊界隔離,并實施了嚴格的安全措施,全力保障第一階段目標順利實現?!?/p>
500千伏交流場第三、四串的成功投運,為后續直流區域等核心設備改造積累了寶貴經驗。整個工程預計于4月底前全面完工,屆時興仁換流站將以更安全、可靠的姿態,繼續護航“西電東送”能源大動脈。(文/圖 鄭宣靜、祝廷薇)
